EVNNPS – NÂNG CẤP HỆ THỐNG LỌC BỤI TĨNH ĐIỆN (ESP) TẠI NHÀ MÁY NHIỆT ĐIỆN CẨM PHẢ

Gói thầu số 12 về việc sửa chữa hệ thống lọc bụi tĩnh điện (ESP) cho lò hơi số 1 và số 2 tại Nhà máy Nhiệt điện Cẩm Phả là một hạng mục kỹ thuật trọng điểm nhằm duy trì hiệu suất vận hành của nhà máy với tổng công suất 600 MW.

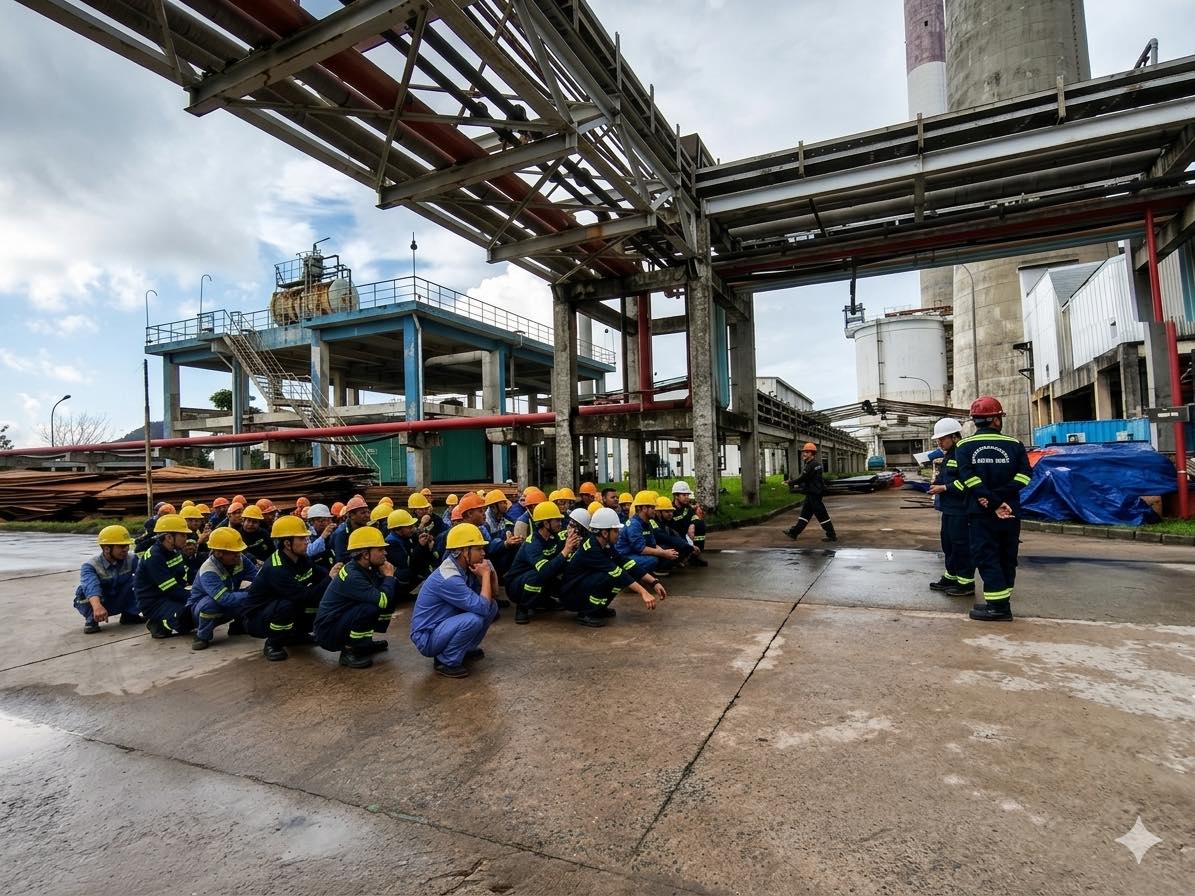

Đội ngũ công nhân EVNNPS giao ban trong công trường
Dự án tập trung vào việc khôi phục khả năng kiểm soát khí thải, đảm bảo tiêu chuẩn môi trường thông qua việc bảo trì toàn diện các trường lọc bụi tĩnh điện BES336. Đây là quá trình đòi hỏi sự phối hợp chặt chẽ giữa công tác gia công cơ khí chính xác và lắp đặt thiết bị điện tự động hóa chuyên sâu.
Về mặt kỹ thuật, khối lượng công việc được triển khai rất lớn với tổng cộng hơn 39.000 lỗ khoan các loại phục vụ cho công tác tổ hợp giàn cực. Các thông số lắp đặt được kiểm soát nghiêm ngặt, duy trì khoảng cách giữa cực lắng và cực phóng là 200 mm, và giữa các cực lắng là 400 mm theo đúng thiết kế.

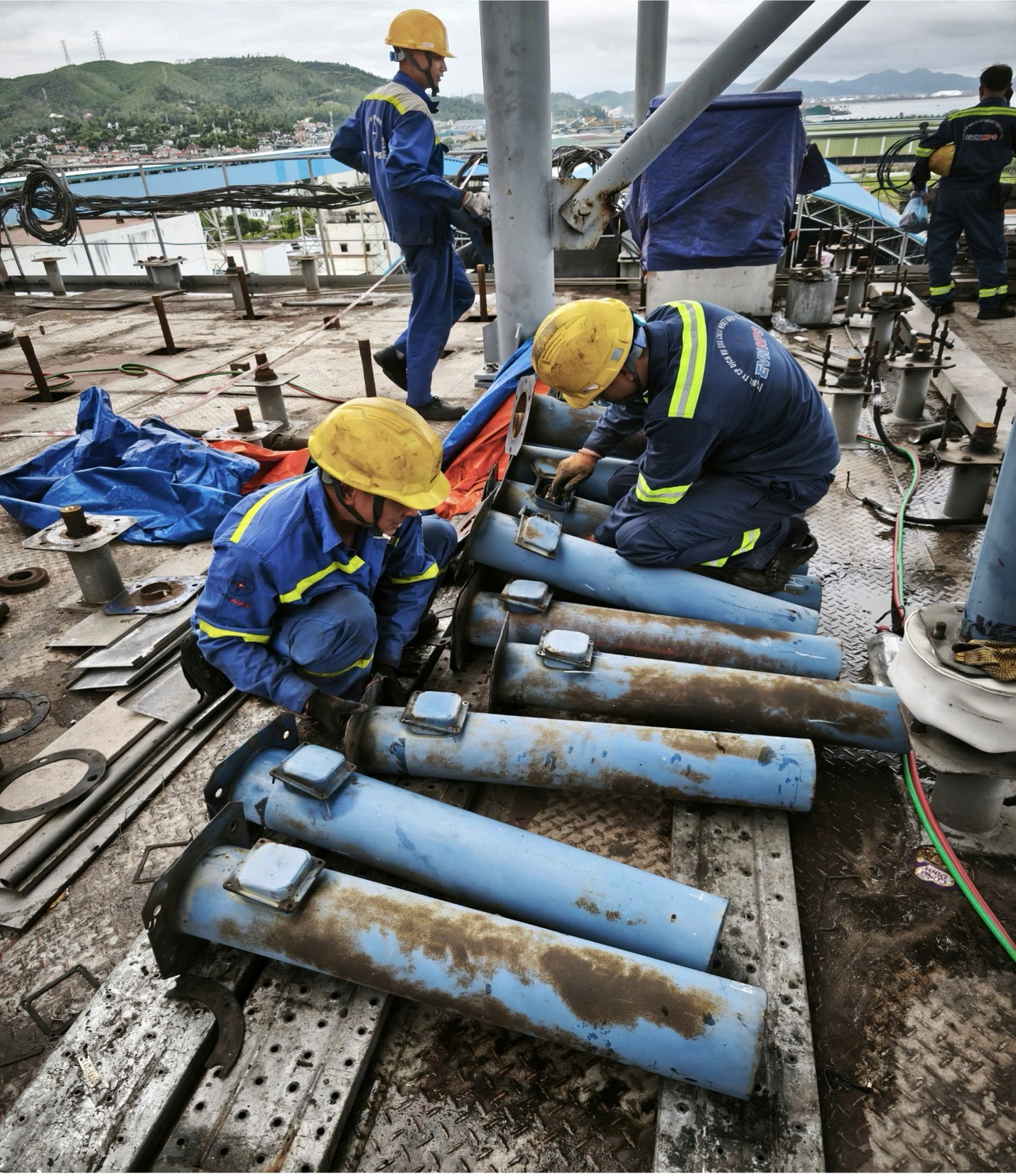

Đội ngũ công nhân EVNNPS tháo búa gõ điện từ

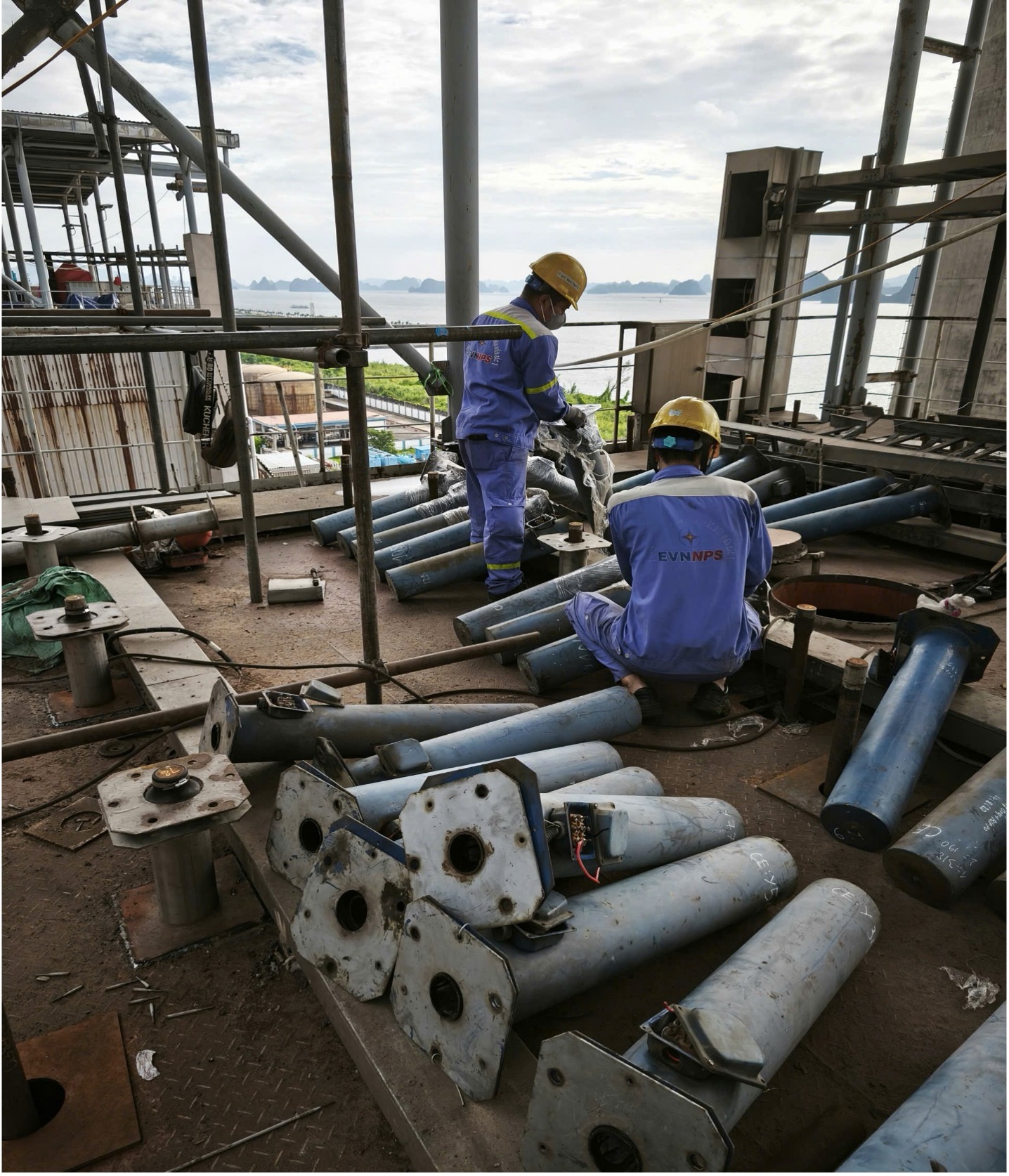

Tại Lò hơi số 1, công tác thay thế bản cực đã hoàn thành với hơn 3.100 thanh gai cực phóng cho trường 3 và 1.578 thanh cho trường 4. Song song với đó, hệ thống búa gõ điện từ DDK-2 Migi rapping cũng được bảo dưỡng và thay mới 276 búa mỗi lò để đảm bảo hiệu suất rũ bụi.
Thực tế thi công tại công trường ghi nhận nhiều nỗ lực vượt qua điều kiện làm việc khắc nghiệt. Các hạng mục tháo dỡ và lắp đặt bản cực cũ được thực hiện ở độ cao 32 mét, đòi hỏi sự hỗ trợ của cẩu hạng nặng 130 tấn và quy trình an toàn nghiêm ngặt. Trong quá trình triển khai, những vướng mắc về sự không tương thích của phần mềm điều khiển đã được khắc phục bằng cách cài đặt, kết nối và tối ưu hóa vận hành hệ thống từ xa.

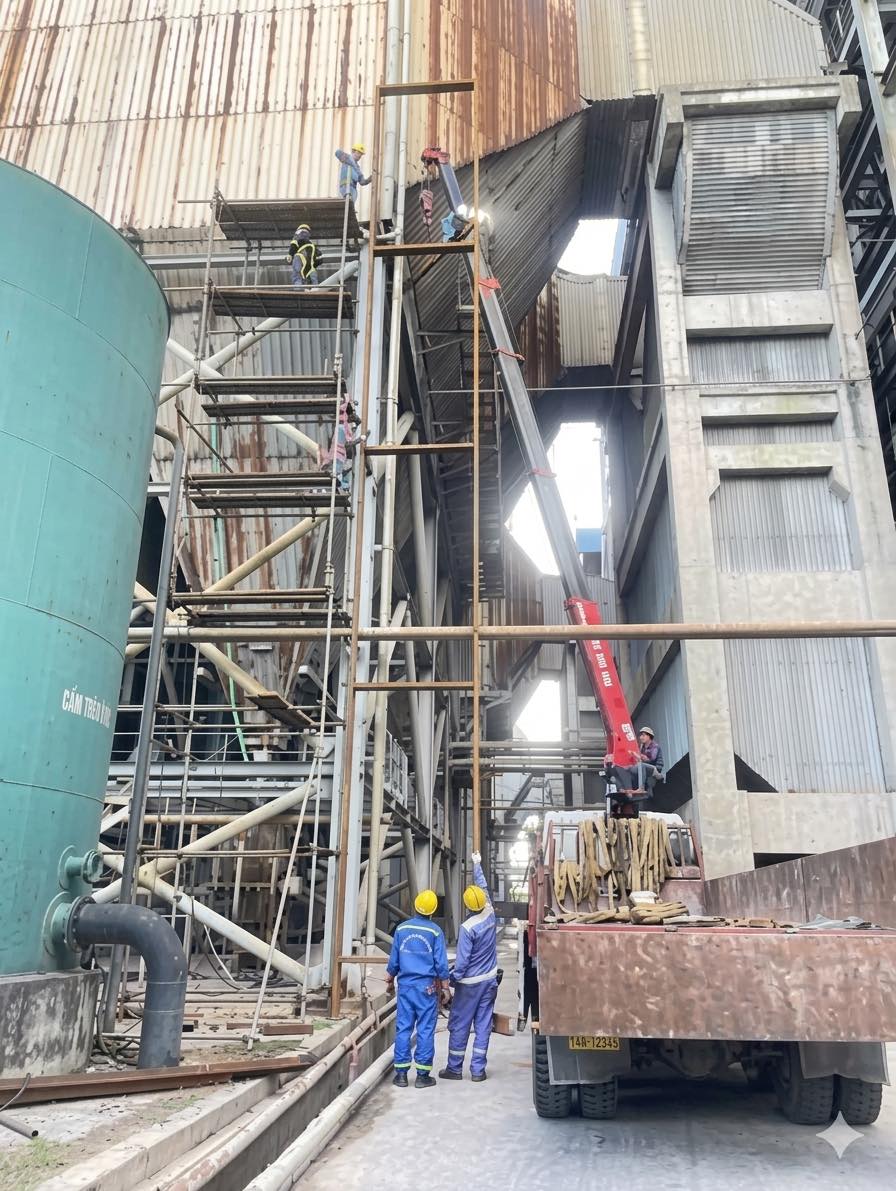

Đội ngũ công nhân EVNNPS sử dụng cần cẩu 130T để tháo dỡ các bản cực cũ
Dù chịu ảnh hưởng từ sự chậm trễ trong chuỗi cung ứng vật tư, nhưng tiến độ vẫn được điều phối linh hoạt để đảm bảo thời điểm khởi động lò đúng kế hoạch.
Bên cạnh các thách thức về kỹ thuật, điều kiện thời tiết không thuận lợi tại khu vực gây ra nhiều trở ngại trực tiếp cho tiến độ thi công. Những đợt mưa kéo dài đã làm gián đoạn các hạng mục lắp đặt và gia công ngoài trời, buộc đơn vị thi công phải liên tục điều chỉnh kế hoạch để đảm bảo an toàn. Dưới áp lực về thời gian và môi trường làm việc khắc nghiệt, đội ngũ người lao động đã phải nỗ lực vượt bậc, duy trì cường độ làm việc cao để bù đắp tiến độ bị chậm, quyết tâm đưa hệ thống về đích đúng theo các mốc thời gian cam kết.
Hoàn tất việc tháo dỡ
Tính đến cuối năm 2025, các thiết bị sau khi bảo dưỡng đưa vào vận hành bước đầu đều đảm bảo các tiêu chuẩn kỹ thuật đề ra. Tuy nhiên, do áp lực tiến độ, một phần khối lượng công việc sẽ tiếp tục được chuyển tiếp thực hiện trong năm 2026.
Qua quá trình triển khai, đơn vị thi công đã rút ra nhiều kinh nghiệm quan trọng trong việc điều phối nhân sự và xử lý biến động vật tư. Việc hoàn thành các hạng mục kỹ thuật khắt khe không chỉ đảm bảo hiệu suất thiết bị mà còn góp phần duy trì tính bền vững cho hạ tầng năng lượng quốc gia.

BÀI VIẾT LIÊN QUAN

Favicon Evnnps 256

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *

Fill out this field
Fill out this field
Vui lòng nhập địa chỉ email hợp lệ.
